池町川地下調節池(けやき通り)築造工事を行っています!

更新日:2024年11月15日更新 印刷

『池町川地下調節池(けやき通り)築造工事』の整備状況

 本県では、金丸川・池町川流域の度重なる浸水被害の軽減を目的として「金丸川・池町川浸水対策重点地域緊急事業」に取り組んでおり、そのうちの主要な工事として『池町川地下調節池(けやき通り)築造工事』を行っています。

本工事の進捗状況を、「池町川地下調節池(けやき通り)築造工事お知らせ」として毎月更新していく予定です。

【工事概要】

〇発注者

 福岡県 久留米県土整備事務所

〇受注者

 (3工区)大豊・森本・濱崎特定建設工事共同企業体

 (4工区)鴻池・新井・九州環境特定建設工事共同企業体

〇工期

 (3工区)令和5年6月23日~令和7年3月31日

 (4工区)令和5年6月23日~令和7年3月31日

〇工事概要

 (3工区)

  工事延長 L=114.4m

  地下調節池築造 N=1式

  仮設工(切梁式土留め) N=1式

 (4工区)

  工事延長 L=91.4m

  地下調節池築造 N=1式

  仮設工(切梁式土留め) N=1式

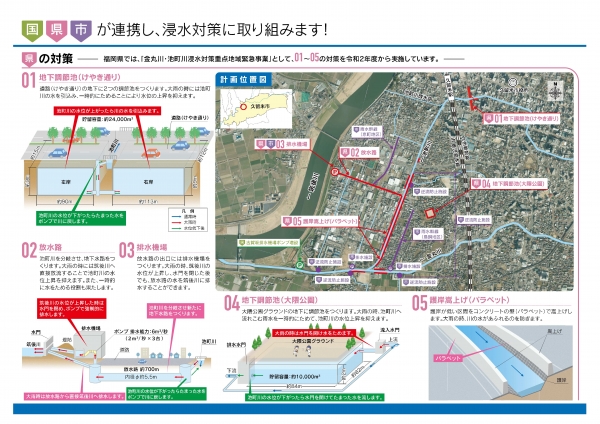

「金丸川・池町川浸水対策重点地域緊急事業」の概要

●池町川地下調節池(けやき通り)関連工事 工事予定

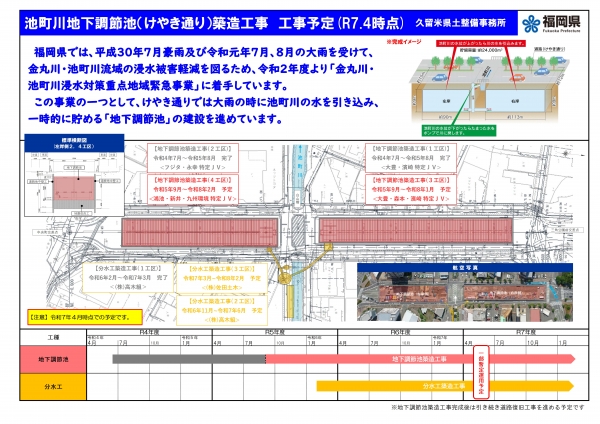

工程表

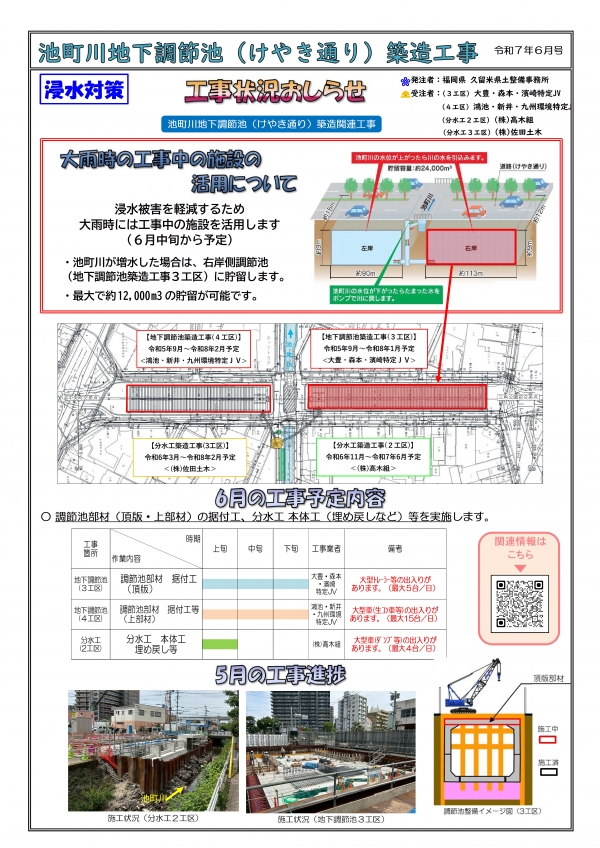

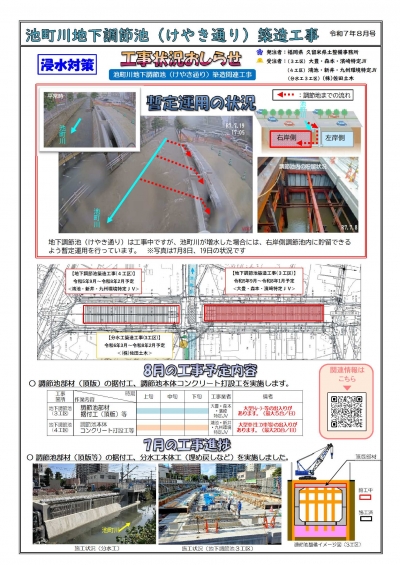

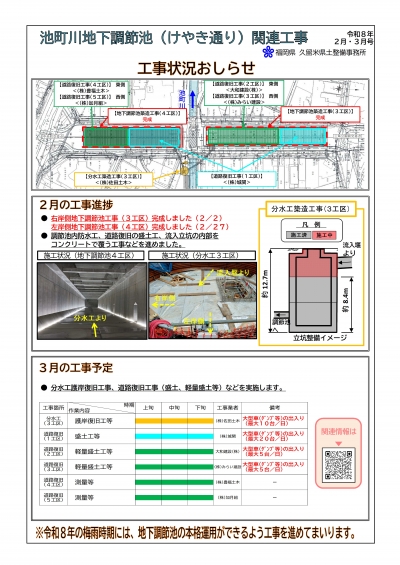

●工事状況お知らせ(最新版)

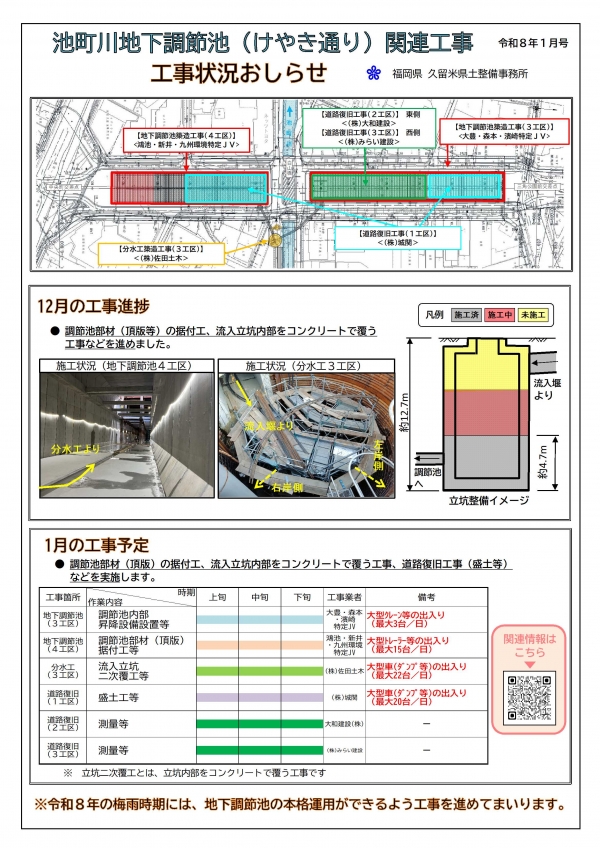

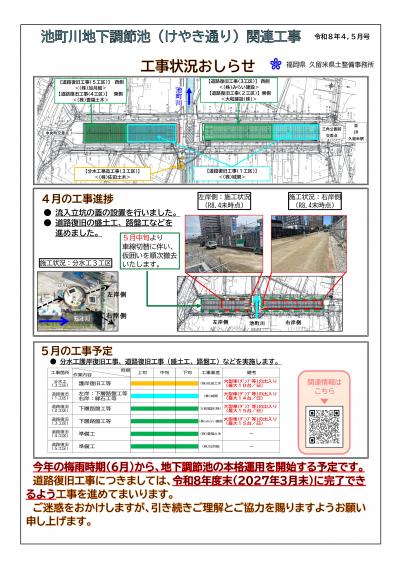

工事案内【12月号】(けやき通り

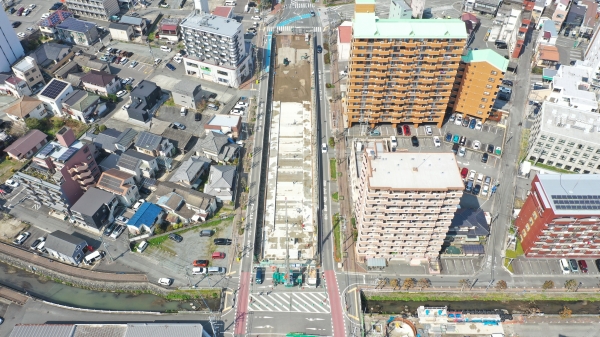

●令和6年3月状況写真

9

皆様のご意見をお聞かせください。

お求めの情報が分かりやすく十分に掲載されていましたか?
このページの情報は見つけやすかったですか?

※個人情報を含む内容は記入しないでください。
※お答えが必要なお問い合わせは、上の「このページに関するお問い合わせ先」からお問い合わせください。
※いただいたご意見は、より分かりやすく役に立つホームページとするために参考にさせていただきますのでご協力をお願いします。
※ホームページ全体に関するお問い合わせは、まで、お問い合わせください。

Adobe Reader

PDF形式のファイルをご覧いただく場合には、Adobe社が提供するAdobe Readerが必要です。
Adobe Readerをお持ちでない方は、バナーのリンク先からダウンロードしてください。(無料)
